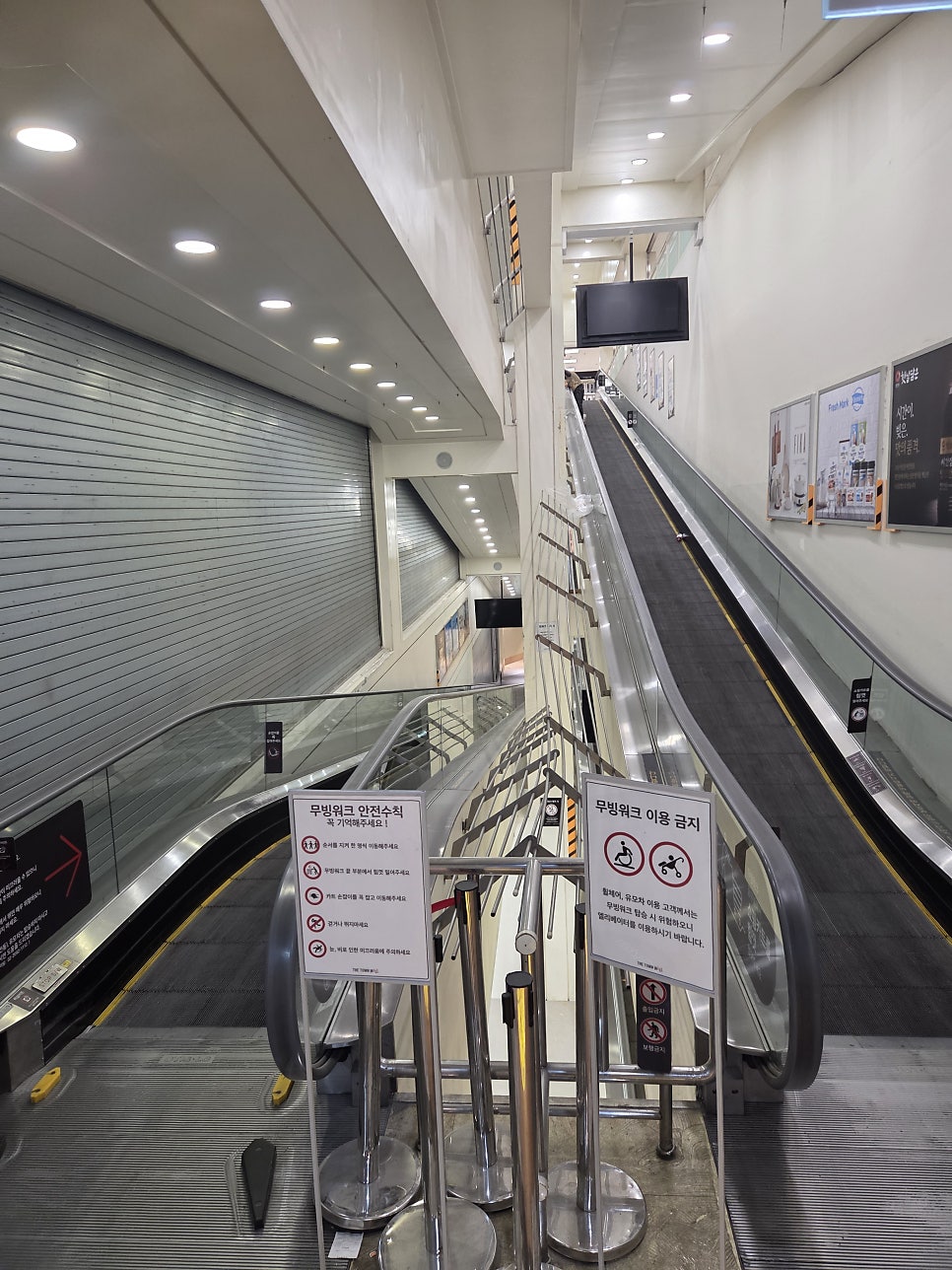

서울 노원 무빙워크 시스템비계 폐점 후 야간 작업
안녕하세요.
가설재 설치 및 해체 전문업체
에이원가설입니다.
이번 현장은 서울 노원구에 위치한
이마트 내부 스타벅스 인근으로,
무빙워크 옆 벽면 작업을 위해
작업발판 확보가 필요한 현장이었습니다.
일반적인 평지와 달리 경사가 있는
무빙워크 위에서 작업해야 했기 때문에
현장 구조와 작업 위치에 맞춘
무빙워크 시스템비계 설치가 필요했습니다.
특히 마트 영업시간에는 고객들의 통행이 많아
폐점 이후인 밤 11시부터 설치를 시작하고
작업 종료 후 새벽 5시에 해체하는 일정으로
전체 공정을 계획했습니다.
현장답사
무빙워크 시스템비계는
평지에 설치하는 일반적인 비계와 달리
경사도와 설치 길이, 주변 구조물 등을
사전에 정확하게 확인해야 합니다.
에이원가설은 작업 전 현장을 직접 방문해
무빙워크의 전체 길이와 폭, 경사 구간,
벽면 작업 위치와 자재 반입 동선을
세부적으로 확인했습니다.

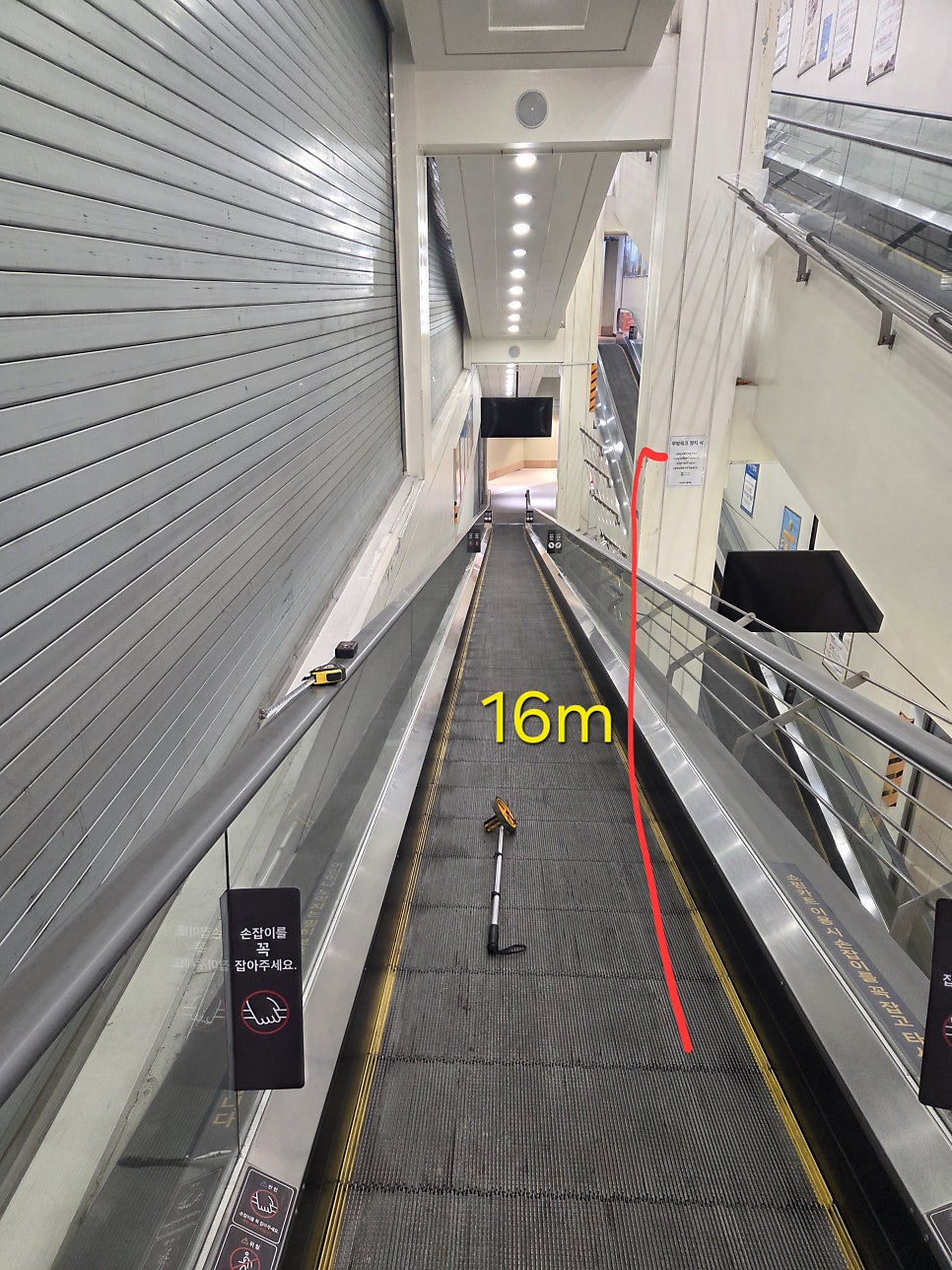

이번 설치 구간은 약 16m 길이로
길게 이어지는 구조였으며
스타벅스 측 벽면 작업자가
안정적인 위치에서 작업할 수 있도록
발판 높이까지 고려해
설치 방향을 결정했습니다.
도면제작
현장답사 후에는 실제 측정 내용을 토대로

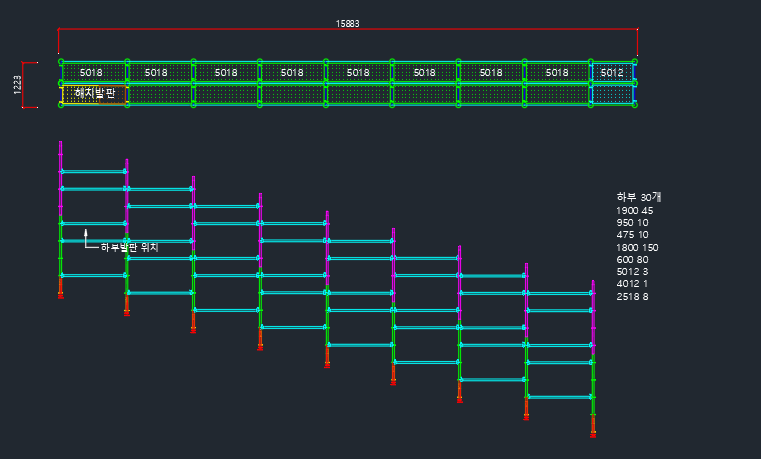

무빙워크 시스템비계 설치 도면을 제작했습니다.
경사면을 따라 비계 높이가 단계적으로
변화해야 하는 현장이기 때문에
각 구간의 높이와 발판 위치를

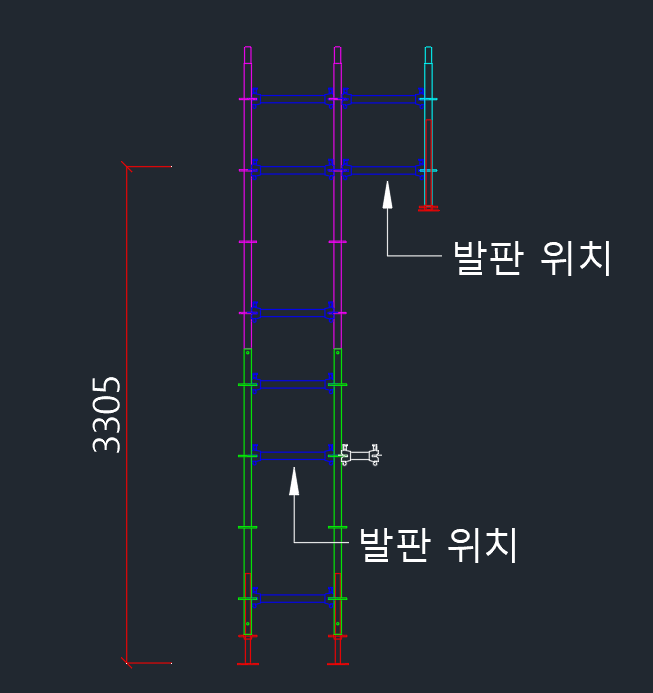

현장 구조에 맞게 계획했습니다.
도면상 전체 길이와 각 구간의 단차를 확인하고
벽면 작업이 이루어지는 위치에 맞춰
작업발판을 배치했습니다.
설치 전에 구조를 구체화해 두어
한정된 야간 작업시간 안에서
효율적으로 설치할 수 있도록 준비했습니다.
자재상차

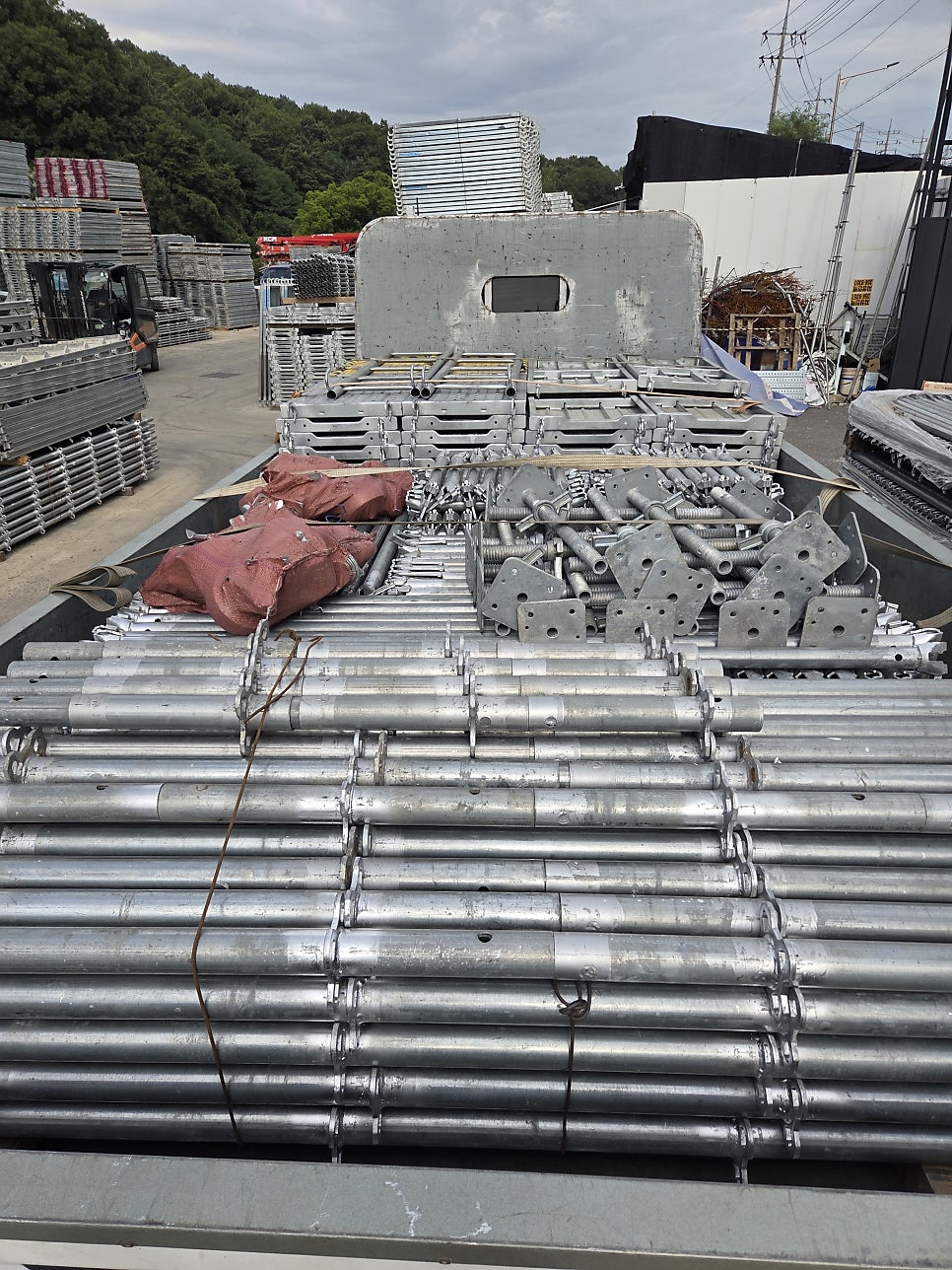

도면과 현장 조건을 기준으로
설치에 필요한 수직재와 수평재, 작업발판,
받침철물 등 가설자재를 준비했습니다.
무빙워크 시스템비계는
경사에 따라 구간별 높이가 달라지기 때문에
필요한 규격과 수량을
미리 계산하는 과정이 중요합니다.
현장에서 자재 부족으로
작업이 지연되지 않도록

필요한 부재를 사전에 분류해 상차한 뒤
현장으로 이동했습니다.
보양작업
비계 설치에 앞서 가장 먼저
무빙워크 전체 보양작업을 진행했습니다.
금속 가설재를 직접 올리고
이동하는 과정에서 무빙워크와
주변 시설물에 손상이 발생하지 않도록
설치 구간 바닥과 측면을
보양재로 보호했습니다.
보양을 마친 뒤 그 위에서
무빙워크 시스템비계를 조립할 수 있도록
작업환경을 확보했습니다.
기존 시설물을 그대로 유지해야 하는
상업시설 내부 현장인 만큼
설치뿐만 아니라 보양 과정도
꼼꼼하게 진행했습니다.
현장 높이
이번 현장은 자재 하역 장소에서
설치 위치까지 바로 접근할 수 있는
구조가 아니었습니다.

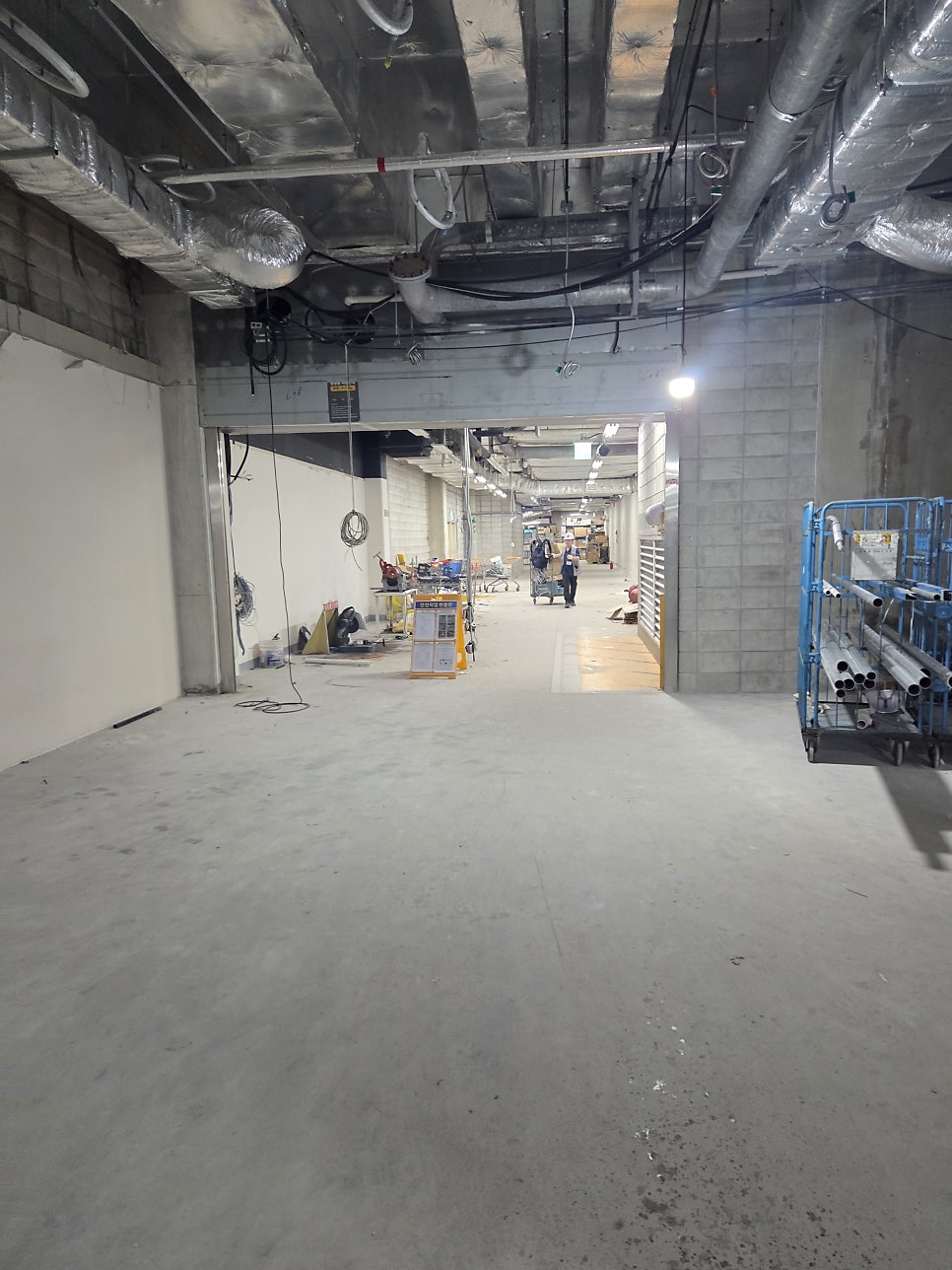

내부 이동통로와
화물용 엘리베이터 등을 이용해

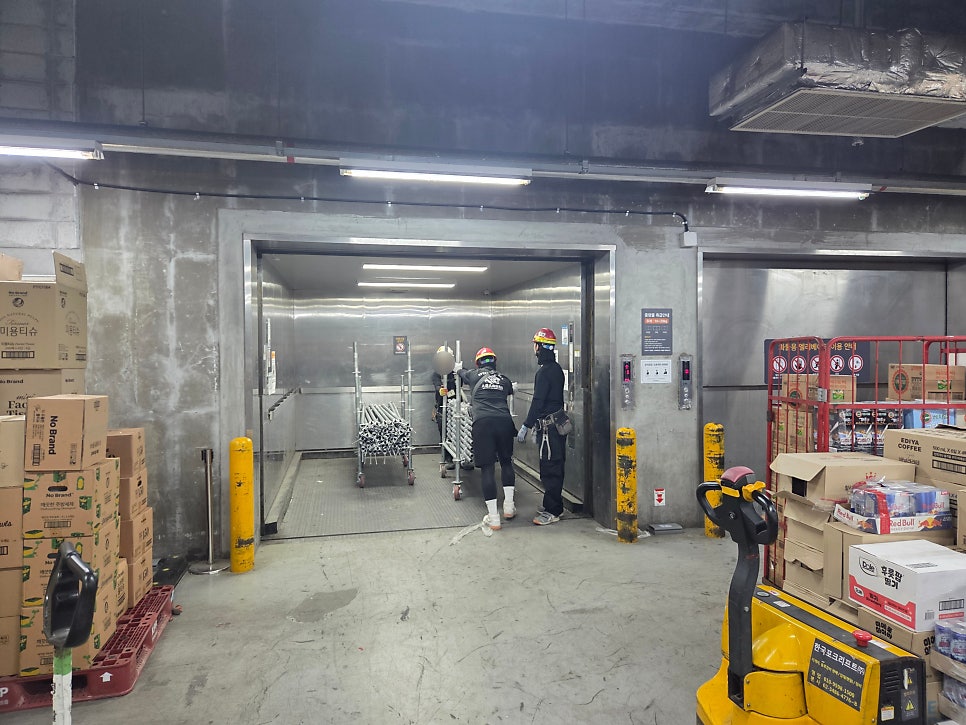

2층 현장까지 약 150m에 달하는 거리를
가설자재를 직접 운반해야 했습니다.
긴 수직재와 수평재, 작업발판 등을
카트에 나누어 싣고 순차적으로 이동시켰으며
폐점 후 제한된 시간에 작업해야 하는 만큼
운반과 설치가 끊기지 않도록 진행했습니다.
설치완료
자재 반입을 마친 뒤에는
사전에 제작한 도면과 실제 현장을 대조하면서
본격적인 조립을 진행했습니다.

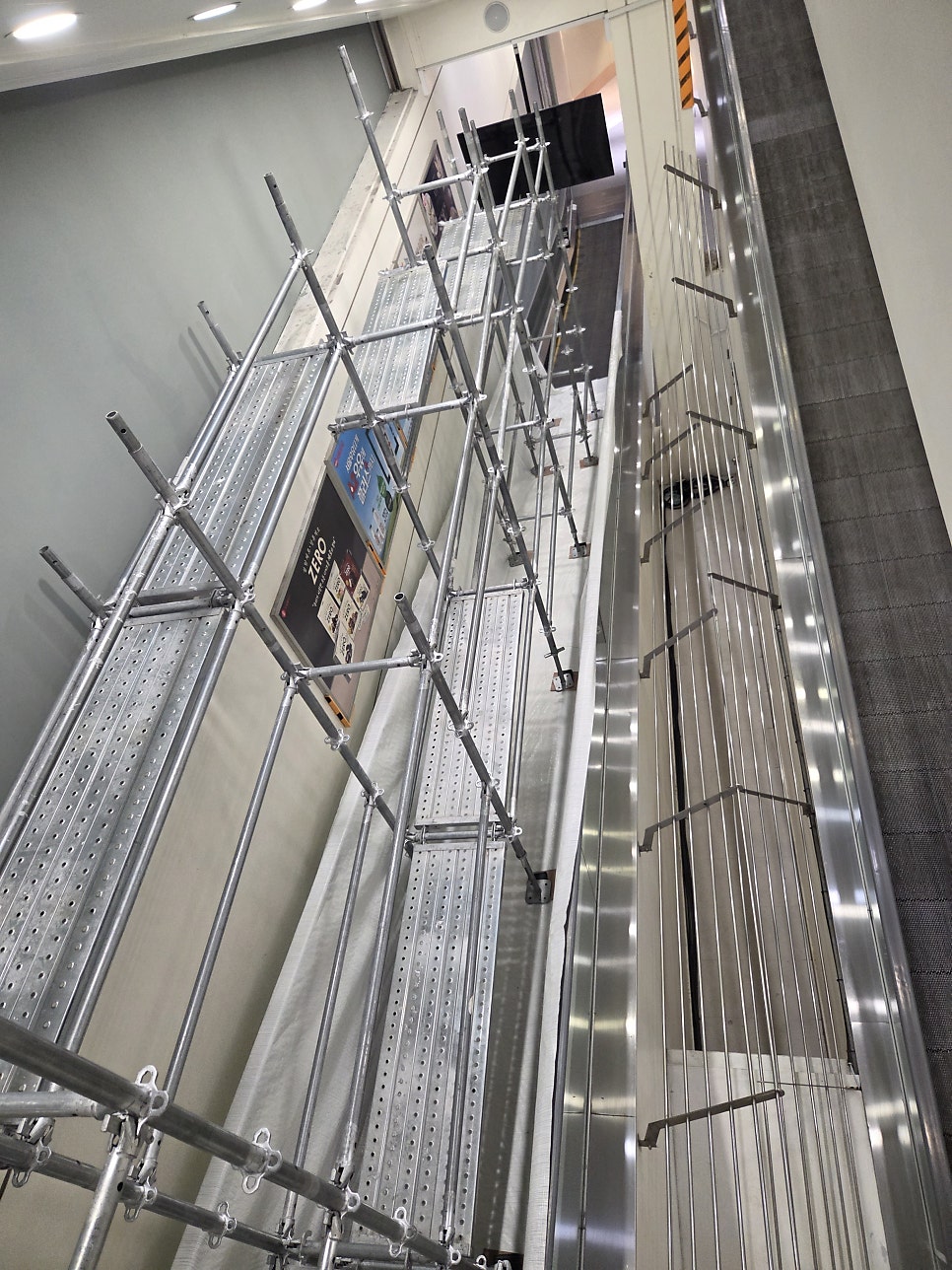

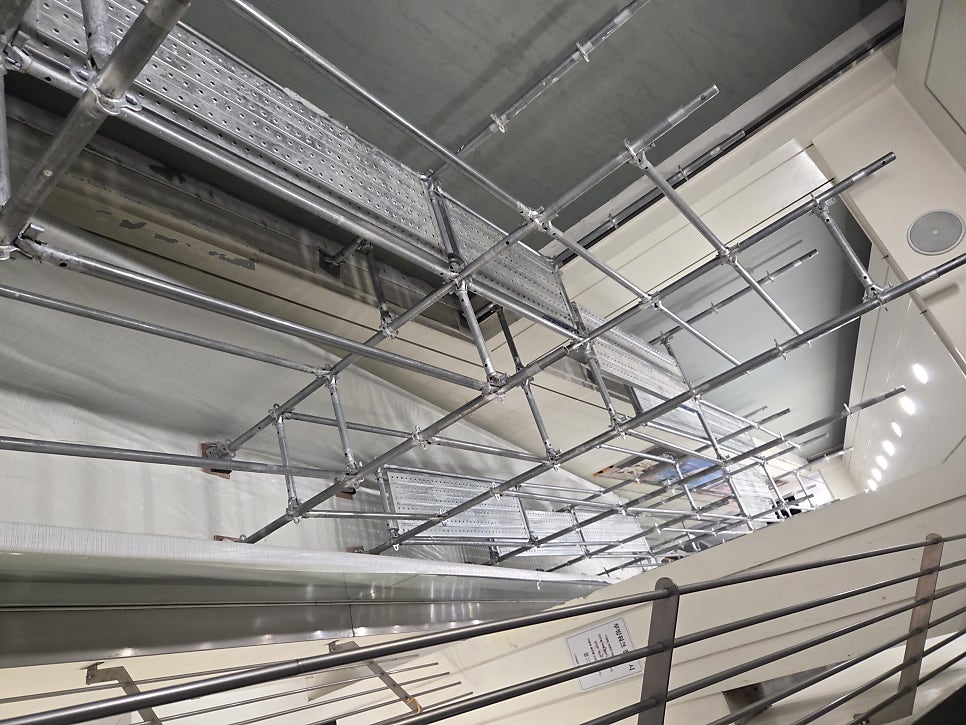

무빙워크 경사를 따라 수직재를 세우고
각 구간에 수평재와 작업발판을 연결해
벽면 작업이 가능한 공간을 확보했습니다.
구간별 높이에 맞춰 발판 위치를 조정하고
각 연결부의 체결 상태도 확인했습니다.

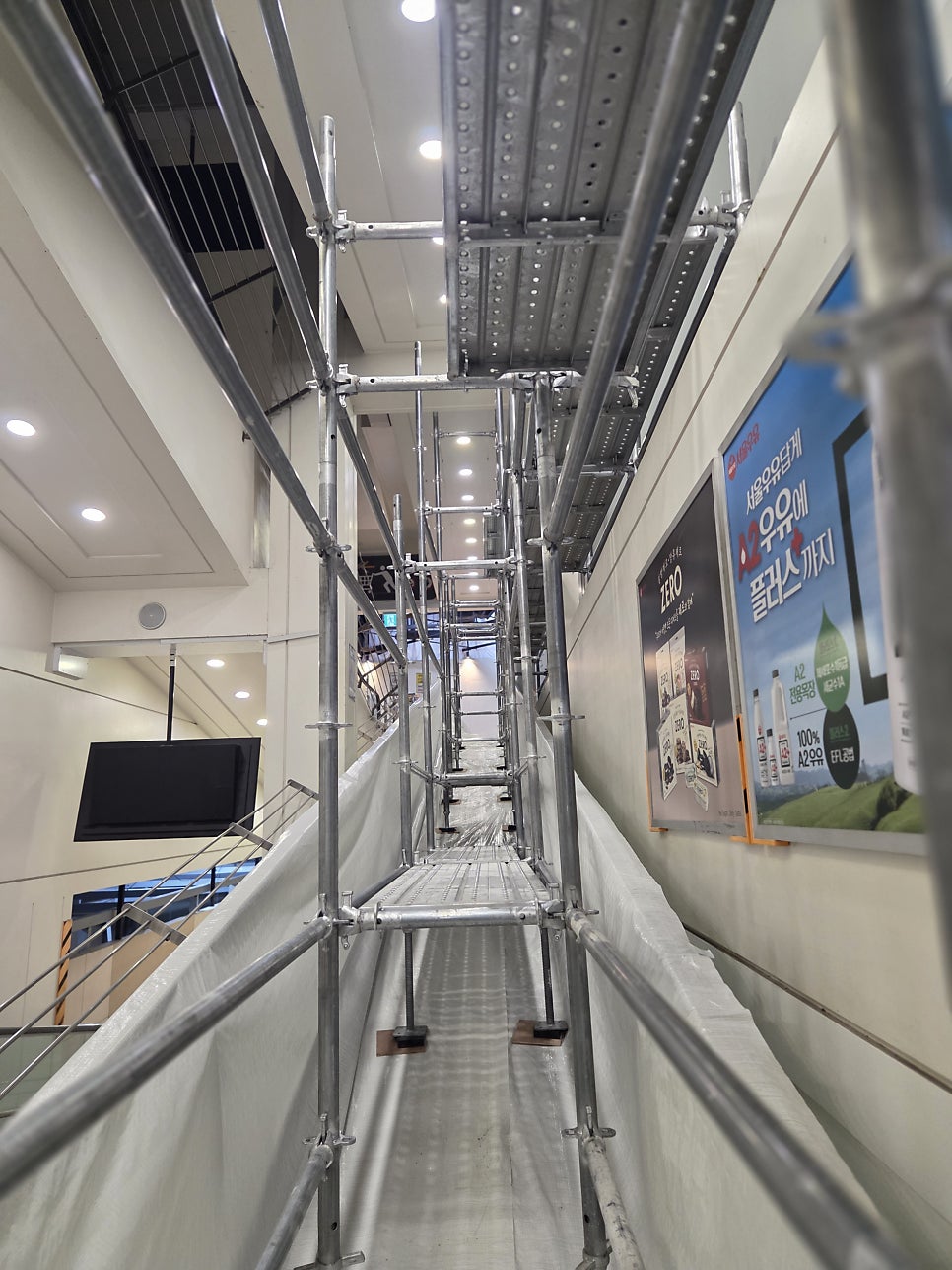

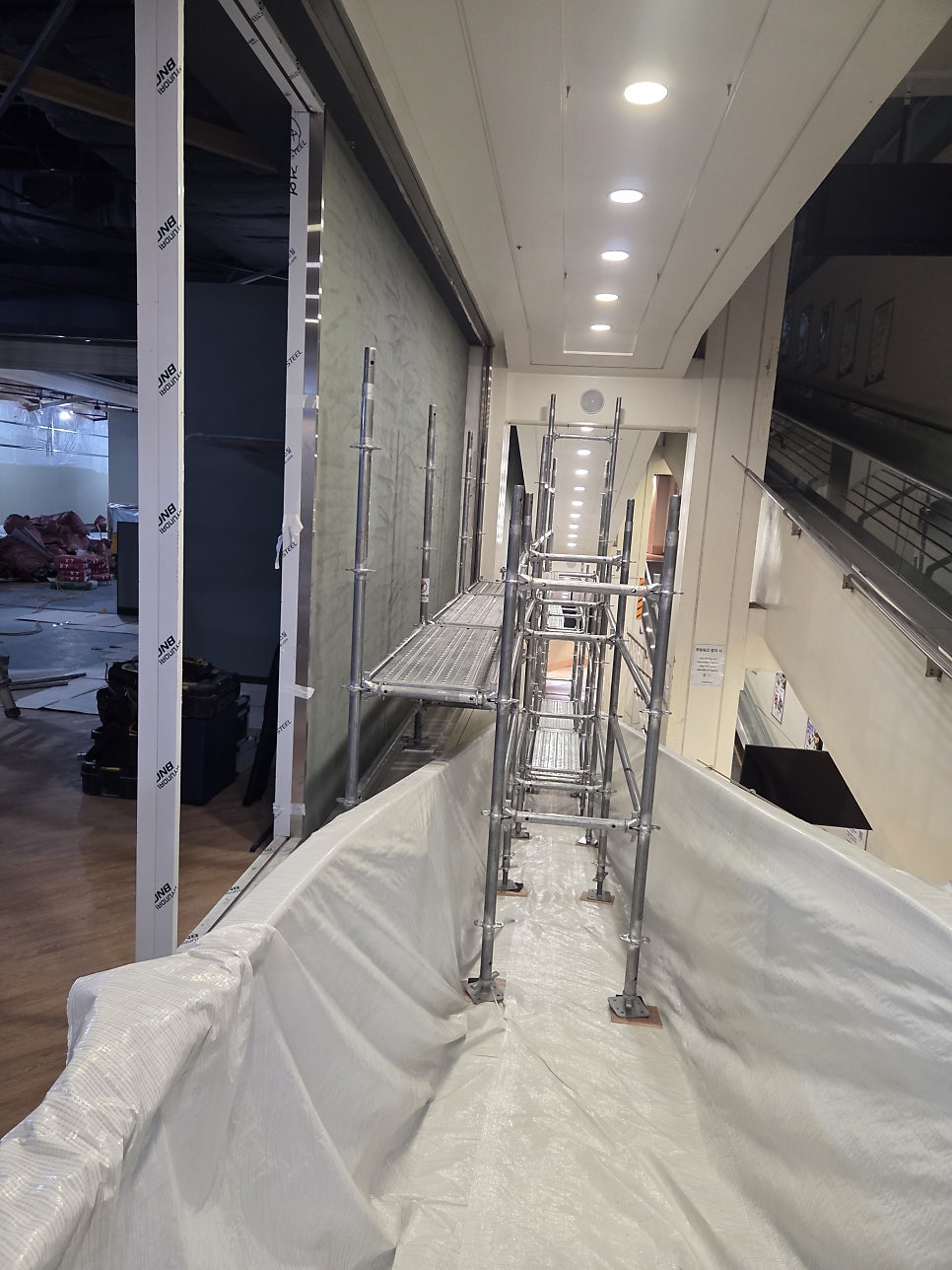

완성된 무빙워크 시스템비계는
약 16m의 경사진 구간을 따라
이어지도록 구성해
스타벅스 측 벽면 작업자가 필요한 위치에
접근할 수 있도록 설치했습니다.
미끄럼방지 경사고무패드 설치
경사진 무빙워크 위에 설치되는 만큼

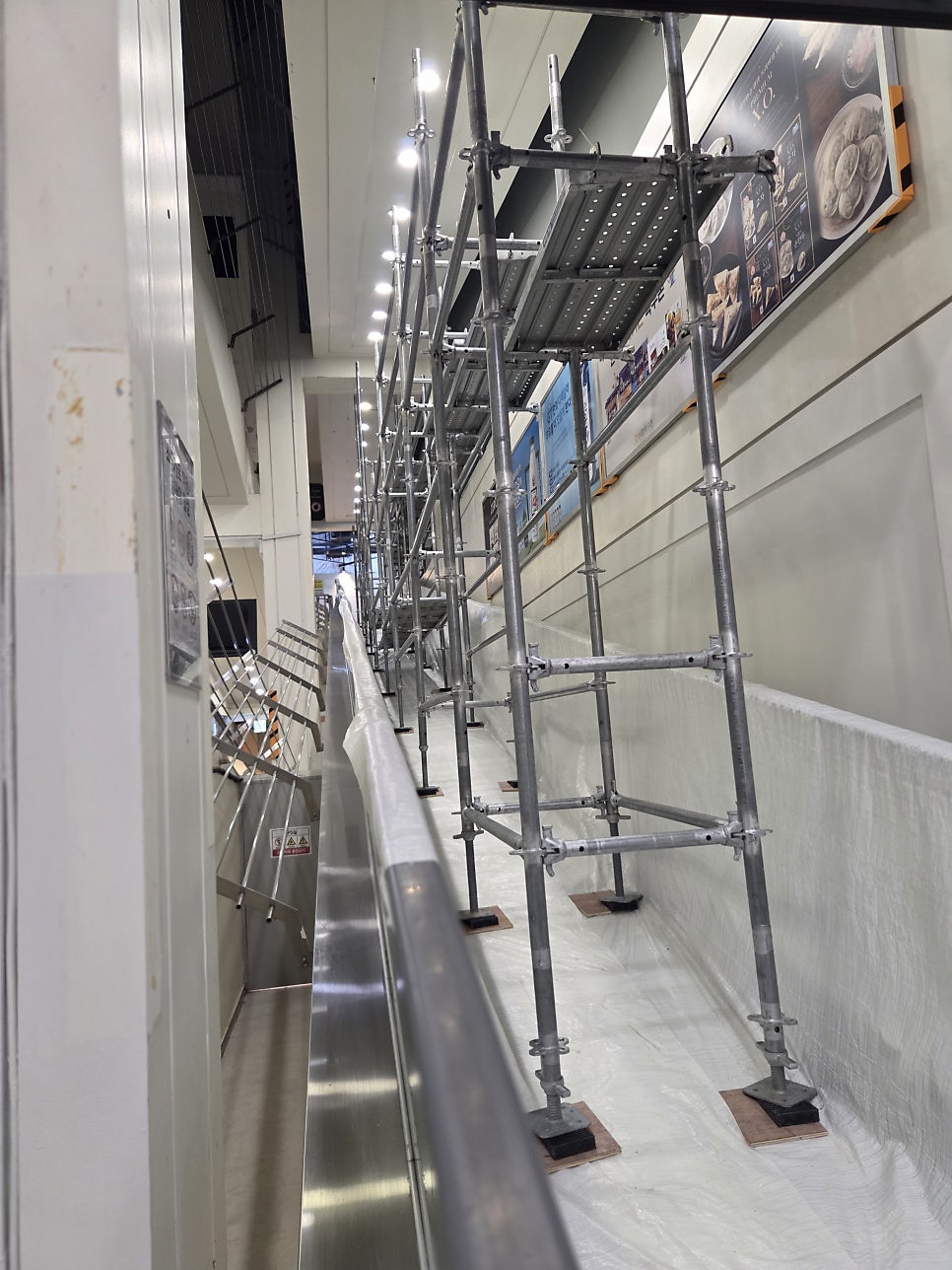

비계 하부의 지지 상태도 중요하게 확인했습니다.
평지와 달리 경사가 있는 설치면에서는
받침부가 밀리지 않도록 현장 조건에 맞는
하부 조치가 필요합니다.

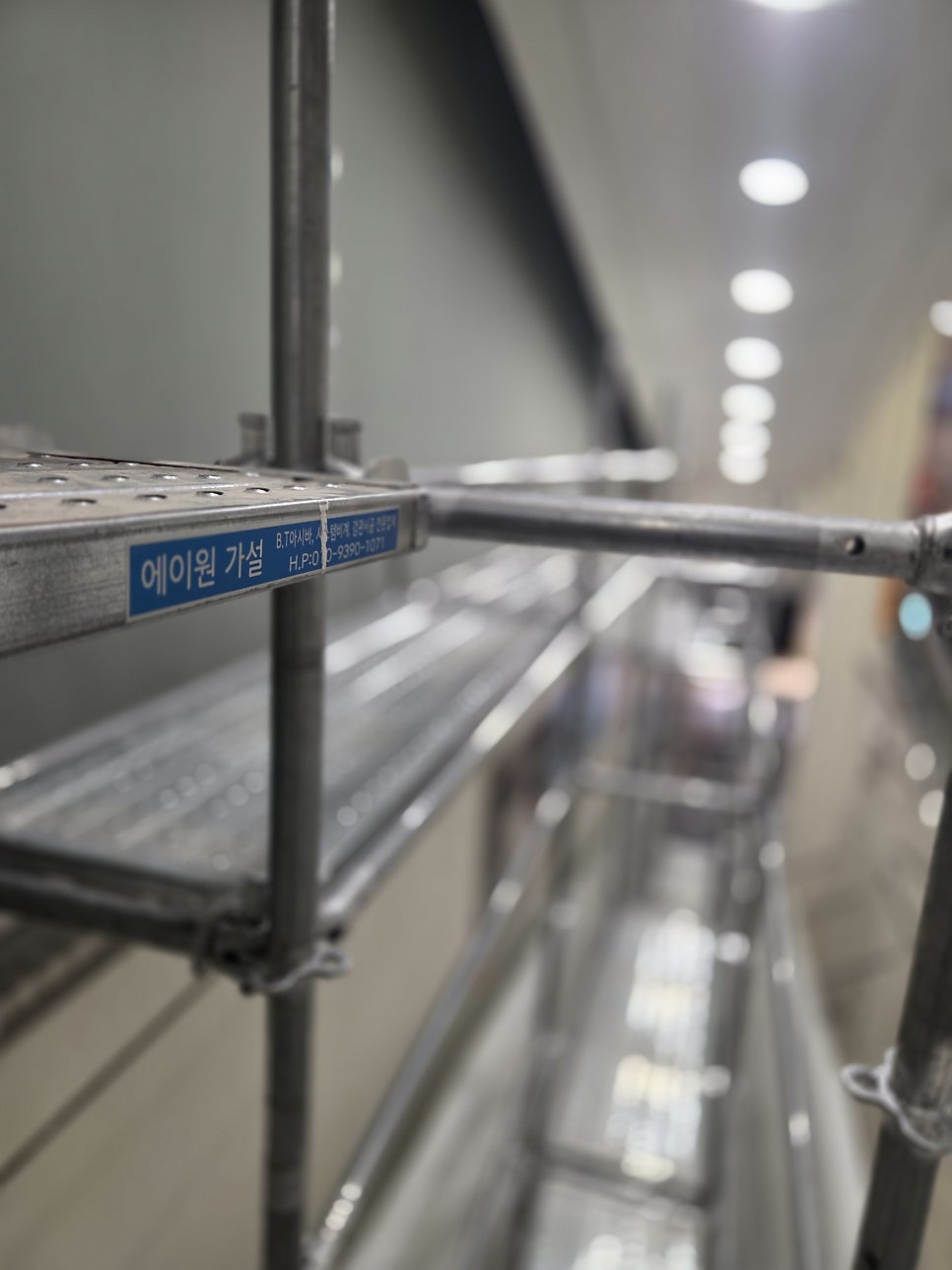

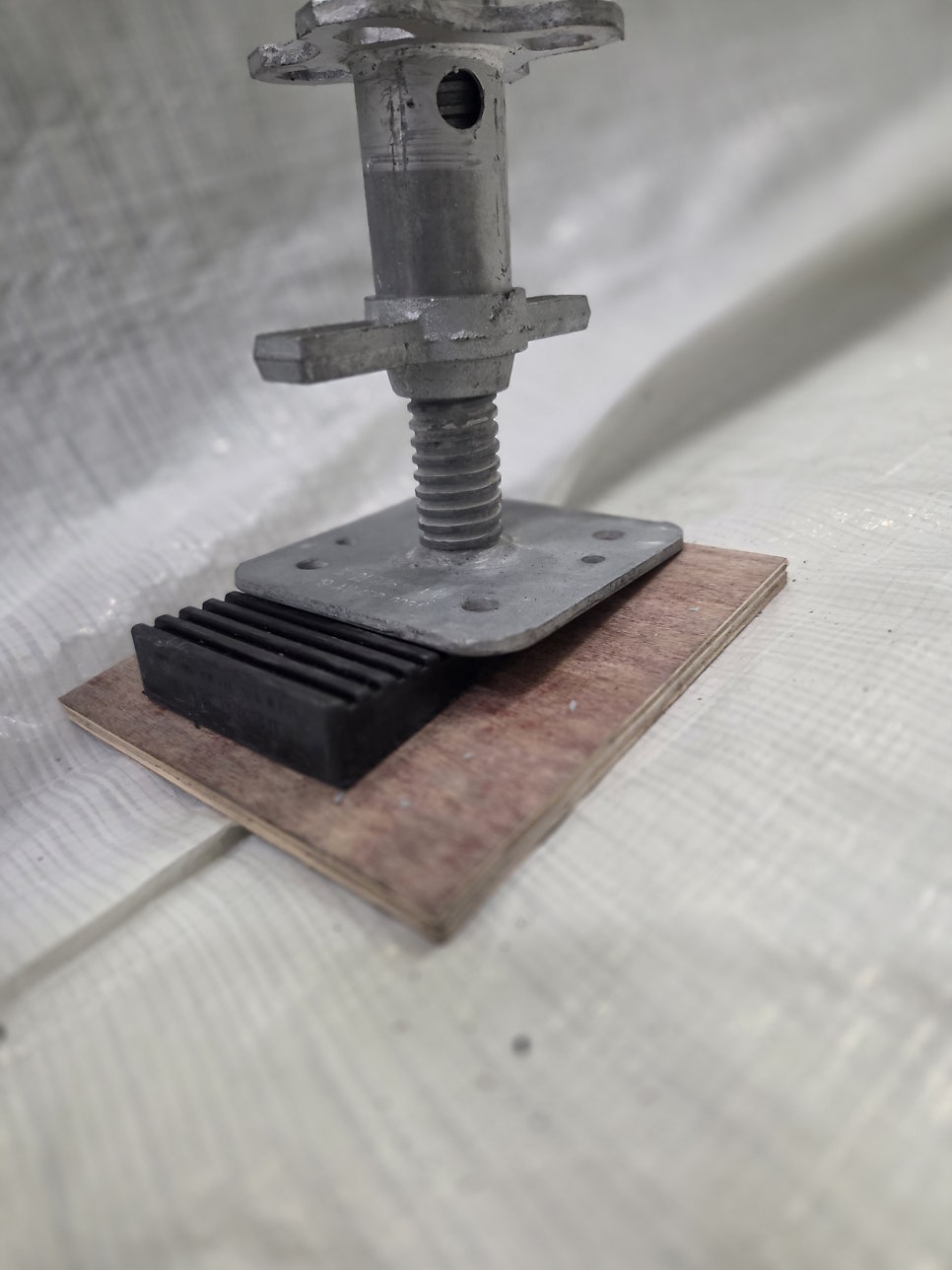

에이원가설은 받침부에
미끄럼방지 경사고무패드를 적용하고
그 아래에 합판을 덧대어 설치했습니다.
무빙워크 시스템비계는 단순히 비계를
세우는 것에서 끝나는 것이 아니라
경사와 주변 시설물, 작업 위치까지 고려해
현장에 적합한 형태로 구성해야 합니다.
이번 서울 노원 이마트 현장은
영업시설 내부라는 조건과 무빙워크 경사,
약 16m의 설치 구간과 제한된 작업시간을
함께 고려해야 했던 현장이었습니다.
폐점 후 밤 11시에 설치를 시작해
벽면 작업을 위한 작업공간을 확보했으며
작업 종료 후 새벽 5시에 해체하는 일정으로
다음 날 영업에 지장이 없도록 진행했습니다.
에이원가설은 현장답사와 실측부터
도면 제작, 자재 준비 및 운반, 보양,
설치와 해체까지 현장 조건에 맞춰 진행합니다.
마트나 상업시설처럼 작업시간이 제한되거나
경사면 및 특수한 공간에
무빙워크 시스템비계가 필요한 경우
현장 구조와 작업 내용을 확인한 후
적합한 설치 방향을 안내해 드립니다.
📞
비계 설치가 필요한 현장이 있다면
현장 위치와 작업 내용, 작업 높이 등을
알려주시면 확인 후 안내드리겠습니다.
